공공택지 착공 37개월, 기존 68개월과 4단계 비교

공공택지 착공 37개월은 신규 공공주택지구 발표 후 주택 착공까지 걸리는 기간을 기존 68개월에서 37개월 안으로 줄이려는 정책 계획입니다. 착공은 입주와 다르므로, 이사나 매수 일정은 지구별 보상·인허가·공식 공고를 따로 확인해야 합니다.

간단 요약

  • 대상: 신규·기존 공공주택지구의 공급 속도
  • 목표: 발표 후 착공 68개월 → 37개월 내
  • 단계안: 지구지정 12→4개월·지구계획 24→13개월
  • 주의: 착공 목표가 입주일·분양을 보장하지 않음


1. 공공택지 착공 37개월은 무엇인가요?

공공택지 착공 37개월은 신규 공공주택지구를 발표한 뒤 주택 착공까지 걸리는 기간을 현재 평균 68개월에서 37개월 안으로 줄이려는 국토교통부 정책 자료상 목표입니다. 인허가, 부지확보, 조성 절차를 병행·앞당겨 공급 시차를 줄이겠다는 계획입니다.

다만 37개월은 발표된 모든 지구의 확정 입주일이 아닙니다. 법 개정과 제도개선, 보상·이주·퇴거, 지구별 여건을 전제로 한 착공 목표이므로 매수·전세 만료일을 이 숫자에 맞춰 미리 정하면 위험할 수 있습니다.

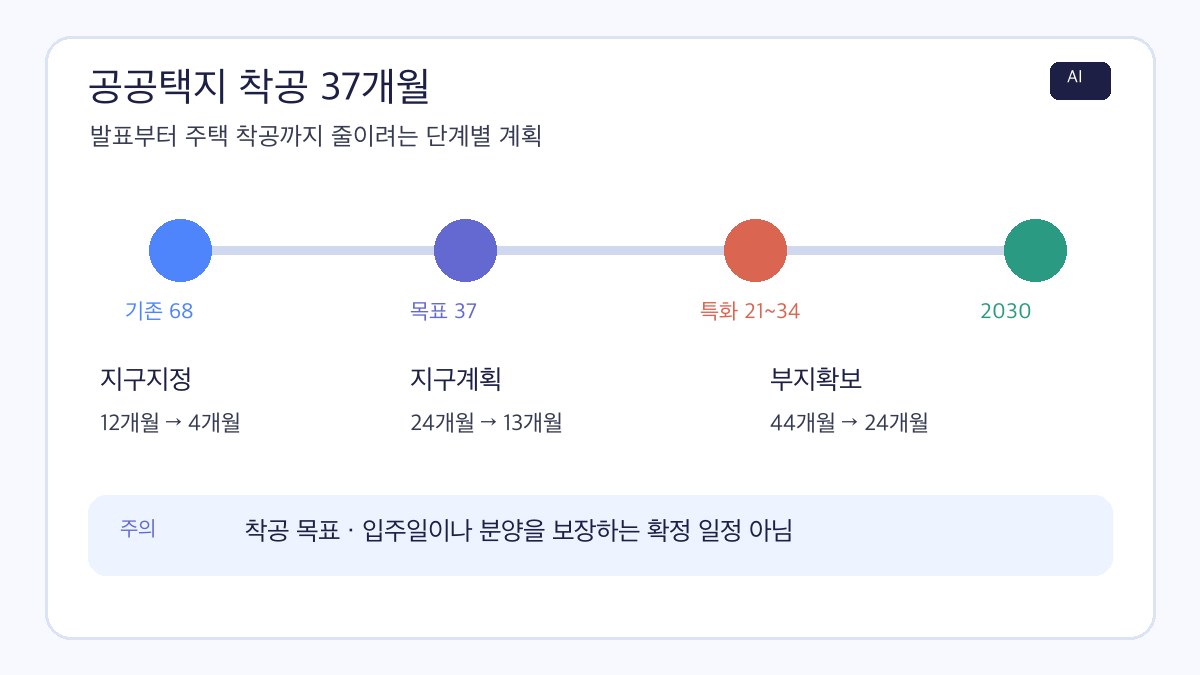

공공택지 착공 37개월의 기존 68개월, 지구지정·지구계획·부지확보 단계 단축안을 정리한 AI 제작 인포그래픽
공공택지 발표부터 주택 착공까지의 단계별 단축 계획을 정리한 AI 제작 인포그래픽

2. 자료에서 확인되는 4가지 숫자

단계 현행 자료상 개선안
전체 발표→착공 68개월 37개월 내
지구지정 12개월 4개월
지구계획 24개월 13개월
부지확보 44개월 지구지정 후 24개월

자료는 부지조성부터 주택착공까지도 12개월에서 9개월로 줄이는 방안을 제시합니다. 지구 규모와 국공유지 비율 등에 따라 발표 후 21~34개월 내 착공하는 특화 모델도 예시로 제시됐지만, 특정 지역에 자동 적용되는 기간은 아닙니다.



3. 2030년까지 무엇이 빨라지나요?

기존 3기 신도시와 서리풀 등 주요 지구는 사업 단계에 따라 최대 1~2년 조기화하고, 2030년 안에 8.9만호를 신속 착공하는 방향이 제시됐습니다. 이 중 4.1만호는 2031년 이후 물량을 앞당기고, 4.8만호는 2030년 안에서 시기를 당기는 구성입니다.

착공과 입주를 나눠 보는 A/B 비교

A는 착공으로 공사를 시작하는 단계이고, B는 입주로 공사·사용승인·분양 또는 임대 절차가 더 진행된 뒤의 단계입니다. 공공택지 착공 37개월 목표가 달성돼도 공사기간, 분양·임대 일정, 개별 주택형은 별도로 확인해야 합니다.

4. 이사·매수 계획에 적용하는 4단계

40대 이후 이사나 은퇴 후 주거지를 검토한다면 발표 숫자보다 관심 지구의 실제 단계부터 확인하세요.

  1. 지구 단계: 후보지 발표, 지구지정, 지구계획 승인 중 어디인지 확인합니다.
  2. 토지 절차: 보상·이주·퇴거와 부지조성의 진행 상황을 따로 봅니다.
  3. 착공 문서: 사업시행자 공지와 착공 예정 시점을 확인하되 목표와 확정을 구분합니다.
  4. 내 일정: 전세 만료·매도·은퇴 시점을 신규택지 입주 예정일과 겹치게 잡지 말고 대체 주거를 마련합니다.

판단 팁: “37개월이면 입주할 수 있다”는 설명을 들었다면 착공인지 입주인지, 계획인지 확정인지, 공공분양인지 임대인지부터 다시 질문하세요. 계약서와 공식 공고의 날짜를 보관하면 가족과 자금계획을 조정하기 쉽습니다.

공공택지 착공 37개월 계획을 확인하며 중년 부부가 신도시 개발 지도와 아파트 공급 일정을 상담하는 AI 제작 실사 사진
공공택지 개발 단계와 이사 계획을 함께 점검하는 AI 제작 실사 사진

5. 기준일과 결론

국토교통부 주택 신속공급 방안과 금융위원회 금융 종합대책의 발표일은 2026년 8월 13일입니다. 공공택지 최단기 착공모델은 공급 시차를 줄이기 위한 정책 계획이며, 지구별 보상·인허가와 법령 개정에 따라 실제 일정이 달라질 수 있습니다.

금융위원회 부동산시장 안정 금융 종합대책 원문도 함께 확인하세요.

공공택지 착공 37개월은 공급 속도를 판단하는 기준이지 내 집의 입주일을 확정하는 약속이 아닙니다. 관심 지역의 최신 사업 단계와 공고를 확인하고, 전세·매수·은퇴 주거 일정에는 여유 기간을 두세요.

특히 자녀의 통학이나 부모님의 병원 접근성까지 함께 고려한다면, 후보지 발표만으로 생활권을 확정하지 말고 교통·상업시설·공공서비스 계획의 확정 여부도 단계별로 확인하세요. 가족의 실제 이동시간도 직접 점검하세요.



✅ 결론

공공택지 착공 37개월은 공급 절차를 줄이려는 정책 목표입니다. 기존 68개월과 단계별 단축안을 참고하되, 내 이사·매수 일정에는 착공과 입주를 구분하고 관심 지구의 최신 공고를 확인하세요.

FAQ — 자주 묻는 질문

Q1. 공공택지 착공 37개월이면 37개월 뒤 입주하나요?

아닙니다. 37개월은 발표부터 주택 착공까지의 정책 목표입니다. 이후 공사, 사용승인, 분양·임대 절차가 남으므로 입주일은 지구별 공식 공고로 확인해야 합니다.

Q2. 모든 공공주택지구가 37개월 안에 착공하나요?

그렇게 확정된 것은 아닙니다. 법·제도 개선과 부지확보, 이주·퇴거 등 전제조건을 둔 목표이며, 지구 규모와 국공유지 비율에 따라 특화 모델도 달라집니다.

Q3. 2030년까지 8.9만호가 모두 입주하나요?

자료에서 8.9만호는 2030년 안에 신속 착공하려는 물량으로 제시됐습니다. 착공 물량을 입주 물량으로 바꾸어 해석하거나 특정 단지 입주를 보장하는 숫자로 볼 수 없습니다.

※ ※ 이 글은 국토교통부 「전월세 및 매매시장 안정을 위한 주택 신속공급 방안」, 금융위원회 「부동산시장 안정을 위한 금융종합대책」과 2026년 8월 13일 공식 발표를 바탕으로 2026년 9월 8일 정리했습니다. 공공택지 착공 37개월과 2030년 8.9만호는 정책 자료상 목표·계획이며, 법령 개정·보상·인허가·사업 여건에 따라 달라질 수 있습니다. 입주일·분양·임대·주택가격·대출을 보장하지 않으므로 최신 공식 공고를 확인하세요.
